在进行建设工程项目总进度目标控制前,首先应(  )。(1分)
【正确答案】 : D
【考生答案】 :   D
【得分】 : 1
【本题解析】 :
本题考查总进度目标。在进行建设工程项目总进度目标控制前,首先应分析和论证目标实现的可能性。 关闭

关于建设工程项目管理进度计划系统的说法,正确的是(   )。(1分)
【正确答案】 : C
【考生答案】 :   A
【得分】 : 0
【本题解析】 :
本题考查建设工程项目进度计划系统。建设工程项目进度计划系统是由多个相互关联的进度计划组成的系统,它是项目进度控制的依据。由于各种进度计划编制所需要的必要资料是在项目进展过程中逐步形成的,因此项目进度计划系统的建立和完善也有一个过程,它也是逐步完善的。 关闭

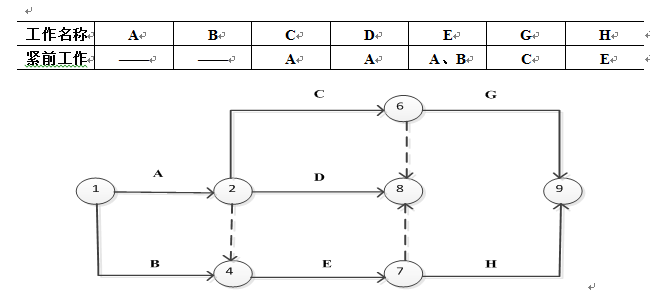

根据下列逻辑关系表绘制的双代号网络图如下图所示,其存在的错误是(  )。

(1分)
【正确答案】 : B
【考生答案】 :   D
【得分】 : 0
【本题解析】 :
双代号网络图只能有一个起点和一个终点,而由图可知8、9均为终点,错误。

某工程网络计划中,工作F的最早开始时间为第11天,持续时间为5天;工作F有三项紧后工作,它们的最早开始时间分别为第20天、第22天和第23天,最迟开始时间分别为第21天、24天和第27天。则工作F的总时差和自由时差分别为(  )天。(1分)
【正确答案】 : A
【考生答案】 :   A
【得分】 : 1
【本题解析】 :
工作F的最迟完成时间是其紧后工作最迟开始间的最小值,即21天,F的最早完成时间为11+5=16天,因此TFF=最迟完成时间-最早完成时间=21-16=5天;FFF=紧后工作最早开始时间的最小值-最早完成时间=20-16=4天。

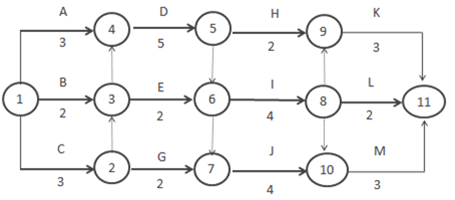

双代号网络计划如下图所示(时间单位:天),其关键路线有(  )条。

(1分)
【正确答案】 : C
【考生答案】 :   A
【得分】 : 0
【本题解析】 :
本题考查双代号网络计划。关键路线是:1→4→5→6→8→9→11工期3+5+4+3=15;1→4→5→6→8→10→11工期3+5+4+3=15;1→4→5→6→7→10→11工期3+5+4+3=15;1→2→3→4→5→6→8→9→11工期3+5+4+3=15;1→2→3→4→5→6→8→10→11工期3+5+4+3=15;1→2→3→4→5→6→7→10→11工期3+5+4+3=15。
