下列施工进度控制措施中,属于管理措施的是( )。(1分)
【正确答案】 : B
【考生答案】 :   B
【得分】 : 1
【本题解析】 :
本题考核的是施工方进度控制的管理措施。其中编制进度控制工作流程、进行进度控制的会计组织设计属于组织措施,故选项A、D错误;优选施工方案属于技术措施,故选项C错误。

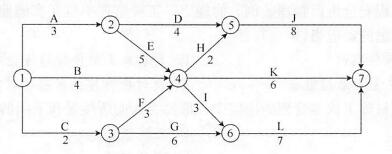

某工程双代号网络计划如下图所示,其关键线路有( )条。

(1分)
【正确答案】 : B
【考生答案】 :   B
【得分】 : 1
【本题解析】 :
本题考核的是双代号网络计划关键线路的确定。计划工期为18。关键线路有:①→②→④→⑤→⑦;①→②→④→⑥→⑦。

工作D有三项紧前工作A、B、C,其持续时间分别为:A=3、B=7、C=5.其最早开始时间分别为:A=4、B=5、C=6,则工作C的自由时差为( )。(1分)
【正确答案】 : C
【考生答案】 :   C
【得分】 : 1
【本题解析】 :
本题考核的是双代号网络计划时间参数的确定。对于有紧后工作的工作.其自由时差等于本工作之紧后工作最早开始时间减本工作最早完成时间所得之差的最小值。工作D的最早开始时间=max{3+4,7+5,5+6}=12。工作C的自由时差=12-(5+6)=1。

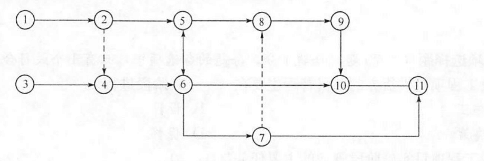

根据双代号网络图绘图规则,下列网络图中的绘图错误有( )处。

(1分)
【正确答案】 : B
【考生答案】 :   B
【得分】 : 1
【本题解析】 :
本题考核的是双代号网络计划的绘图规则。双代号网络计划的绘图规则:(1)双代号网络图必须正确表达已定的逻辑关系;(2)双代号网络图中.不允许出现循环回路;(3)双代号网络图中,在节点之间不能出现带双向箭头或无箭头的连线;(4)双代号网络图中,不能出现没有箭头节点或没有箭尾节点的箭线;(5)当双代号网络图的某些节点有多条外向箭线或多条内向箭线时,为使图形简洁,可使用母线法绘制:(6)绘制网络图时,箭线不宜交叉;(7)双代号网络图中应只有一个起点节点和一个终点节点,而其他所有节点均应是中间节点;(8)双代号网络图应条理清楚,布局合理。即错误包括:(1)有①、③两个开始节点;(2)⑤、⑥之间有双向箭头;(3)⑩、⑩之间的连线无箭头:(4)无终点节点。

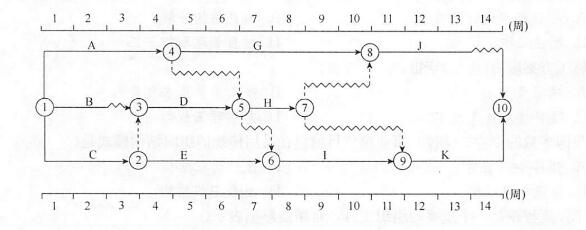

某工程双代号时标网络计划如下图所示,其中工作B的总时差和自由时差( )周。

(1分)
【正确答案】 : B
【考生答案】 :   B
【得分】 : 1
【本题解析】 :
本题考核的是双代号时标网络计划时间参数的计算。工作的总时差等于其紧后工作的总时差加本工工作与该紧后工作之间的时间间隔所得之和的最小值。工作D的总时差=min { 1+2, 0+3, 0+1}周=1周。工作B的总时差=(1+1)周=2周, 工作的自由时差时差就是该工作箭线中波形线的水平投影长度。工作B的自由时差=1周
