2018年二级建造师《建设工程施工管理》考前模拟预测(五)(新)

( 试卷总分:120 分 ; 共有2大题 ; 考试时间:180分钟 )

试卷说明

单选题 : 选项当中只有一个是正确的答案

多选题 : 每题的备选项中,有2个或2个以上符合题意,至少有1个错项,错选,本题不得分;少选,所选的每个选项得0.5分

第1大题:单选题(共49分)

某市拟新建一大型会展中心,项目建设单位组织有关专家对该项目的总进度目标进行论证,在调查研究和收集整理后,紧接着应进行的工作是()。(1分)
【正确答案】 : B
【考生答案】 :   B
【得分】 : 1
【本题解析】 :
2019版教材P129页
建设工程项目总进度目标论证的工作步骤如下:①调查研究和收集资料;②进行项目结构分析;③进行进度计划系统的结构分析;④确定项目的工作编码;⑤编制各层(各级)进度计划;⑥协调各层进度计划的关系和编制总进度计划;⑦若所编制的总进度计划不符合项目的进度目标,则设法调整;⑧若经过多次调整,进度目标无法实现,则报告项目决策者。

施工方进度控制的任务是依据()控制施工工作进度。(1分)
【正确答案】 : B
【考生答案】 :   B
【得分】 : 1
【本题解析】 :
2019版教材P131页
施工方进度控制的任务是依据施工任务委托合同对施工进度的要求控制施工工作进度,这是施工方履行合同的义务。

工程项目的月度施工计划和旬施工作业计划属于()。(1分)
【正确答案】 : C
【考生答案】 :   C
【得分】 : 1
【本题解析】 :
2019版教材P133页
月度施工计划和旬施工作业计划是用于直接组织施工作业的计划,它是实施性 施工进度计划 。

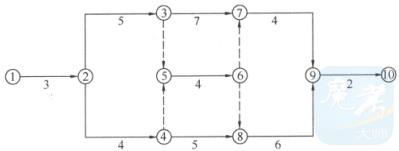

某建设工程施工进度计划如下图所示(时间单位:天),则该进度计划的计算工期是()天。

(1分)
【正确答案】 : C
【考生答案】 :   C
【得分】 : 1
【本题解析】 :
2019版教材P143页
。计算工期是根据网络计划时间参数计算出来的工期。本题中,该建设工程施工进度计划的关键路线为:①、②、③、⑦、⑨、⑩。总工期为21天。

已知在双代号网络计划中,某工作有2项紧后工作,它们的最迟开始时间分别为11天和13天。如果该工作的持续时间为3天,则该工作最迟开始时间为()。(1分)
【正确答案】 : A
【考生答案】 :   C
【得分】 : 0
【本题解析】 :
2019版教材P139页
最迟开始时间 是指在不影响整个任务按期完成的前提下,工作 必须 开始的最迟时刻。2项紧后工作的最迟开始时间分别为11天和13天,则本工作的最迟结束时间为11天,该工作的持续时间为3天,则该工作最迟开始时间为8天
