设计进度计划主要是确定各设计阶段的()。(1分)
【正确答案】 : D
【考生答案】 :
【得分】 : 0
【本题解析】 :
本题考核的是进度控制的任务。在国际上,设计进度计划主要是各设计阶段的设计图纸(包括有关的说明)的出图计划,在出图计划中标明每张图纸的名称、图纸规格、负责人和出图日期。

某工程双代号时标网络计划如下图所示,其中工作B的总时差和自由时差()。



(1分)
【正确答案】 : B
【考生答案】 :
【得分】 : 0
【本题解析】 :
本题考核的是总时差与自由时差的计算。工作P的总时差:=(1+1)=1周。B工作的自由时差等于该工作箭线中波形线的水平投影长度,故=1周。

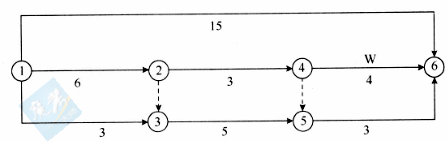

已知网络计划如下图所示,若计划工期等于计算工期,试计算出工作W的自由时差为()。

(1分)
【正确答案】 : B
【考生答案】 :
【得分】 : 0
【本题解析】 :
本题考核的是双代号网络计划时问参数的计算。以网络计划终点节点为完成节点的工作,其自由时差等于计划工期与本工作最早完成时间之差。工作W的自由时差=15-(6+3+4)=2。

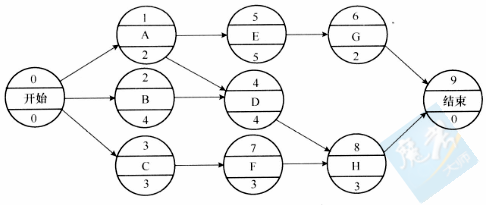

某工程单代号网络图如下图所示,说法正确的是()。

(1分)
【正确答案】 : B
【考生答案】 :
【得分】 : 0
【本题解析】 :
本题考核的是单代号网络计划时间参数的计算。工作的最早开始时间等于其紧前工作最早完成时间的最大值。工作D的最早开始时间ES=max{0+2,0+4}=4。工作的自由时差等于本工作与其紧后工作之间时间间隔的最小值。相邻两项工作之间的时间间隔是指其紧后工作的最早开始时间与本工作最早完成时间的差值。工作G的自由时差FF=11-9=2。工作F的自由时差FF=8-6=2。工作H的自由时差FF=11-11=0。

下列进度控制措施中,属于管理措施的是()。(1分)
【正确答案】 : A
【考生答案】 :
【得分】 : 0
【本题解析】 :
本题考核的是建设工程项目进度控制的管理措施。建设工程项目进度控制的管理措施涉及管理的思想、管理的方法、管理的手段、承发包模式、合同管理和风险管理等。另外,为实现进度目标,不但应进行进度控制,还应注意分析影响工程进度的风险,并在分析的基础上采取风险管理措施,以减少进度失控的风险量。选项B、D属于项目进度控制的组织措施。选项C属于项目进度控制的技术措施。
