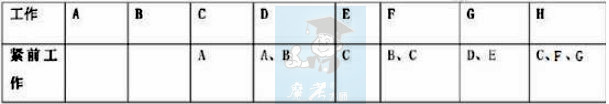

某工程工作逻辑关系如下表,C工作的紧后工作有()。【2017年真题】

(2分)
【正确答案】 : ACD
【考生答案】 :   ACD
【得分】 : 2
【本题解析】 :
2019版教材P121
2018版教材P123
本题考查的是双代号网络计划的画法。在表格当中C作为EFH的紧前工作那么C工作的紧后工作就是EFH。

项目施工过程中,对施工组织设计进行修改或补充的情形有()。 【2017年真题】(2分)
【正确答案】 : BCD
【考生答案】 :   BCD
【得分】 : 2
【本题解析】 :
2019版教材P48
2018版教材P48
本题考查的施工组织设计的动态管理项目施工过程当中发生以下情形之一的。施工组织设计应当及时进行修改或者补充。1.工程设计有重大修改。2.有关法律法规规范和标准实施,修订和废止。3.主要施工方法有重大调整。4.主要施工资源配置有重大调整。5.施工环境有重大改变。在选项A当中,局部修改,不需要进行施工组织设计的修改或者补充。选项E,钢材价格上涨,不需要进行施工组织设计的修改和补充。

在建设工程项目施工过程中,施工机具使用费的索赔款项包括()。 【2017年真题】(2分)
【正确答案】 : ACD
【考生答案】 :   ACD
【得分】 : 2
【本题解析】 :
2019版教材P326
2018版教材P328
题考查的是索赔费用的组成施工机械使用费的索赔。包括:由于完成额外工作增加的机械使用费。非承包人责任工效降低,增加了系机械使用费,由于业主和监理工程师原因导致机械停工的窝工费。选项B、E都是因为承包人自身的原因引起的,无法索赔。

某工程网络计划中,工作N 的自由时差为5 天,计划执行过程中检查发现,工作N 的工作时间延后了3 天,其他工作均正常,此时()。【2017年真题】(2分)
【正确答案】 : BC
【考生答案】 :   BC
【得分】 : 2
【本题解析】 :
2019版教材P118

2018版教材p120

 本题考核的是网络进度计划的检查。工作N拖延3d后,其自由时差变为2d,所以不会影响紧后工作,也不会影响总工期。按照“本工作的总时差=本工作所有紧后工作总时差的最小值+本工作的自由时差。”其他工作正常。自由时差减少了3d,所以总时差减少3d。因为N工作延长了3d,因此最早完成时间推迟了3d。

有人说D也正确

答:自由时差是不影响紧后工作最早开始所具有的机动时间,自由时差是5,工作拖延了3天,表明没有影响紧后工作的最早开始,你想最早开始都没有影响,就不可能影响最迟开始,就更不可能影响最迟完成了,对不对?

有人说,C对的话D也对。

答:举个例子,你9:00参加一建管理的考试,迟到15分钟就不让再进考场了,你从家到考场的时间是30分钟

你8:00出门,你的自由时差是30分钟,这30分钟可以打游戏,玩电脑,路上也可以踩野花。

你的总时差是45分钟,因为再比这个时间晚,你就进不了考场了

这个时候,你在路上堵车堵了10分钟,你的自由时差是不是变成了20分钟?

你的总时差是不是变成了35分钟?

所以C是正确的



根据《建筑工程施工质量验收统一标准》GB50300-2013,分项工程的划分依据有
()。 【2017年真题】(2分)
【正确答案】 : BCDE
【考生答案】 :   BCDE
【得分】 : 2
【本题解析】 :
2019版教材P175
2018版教材P177
分项工程可按主要工种、材料、施工工艺、设备类别等进行划分。 工程部位属于分部工程的划分标准,应注意区分。
