应用控制图法控制生产过程质量时,表明点子在控制界限内排列有缺陷的有()。(2010年真题)(2分)
【正确答案】 : BDE
【考生答案】 :   BDE
【得分】 : 0
【本题解析】 :
2019版教材P105

解析:正确答案DE,详见2017版教材第105页, 点子在控制界限内排列有缺陷,包括以下几种情况:

①点子连续在中心线一侧出现7个以上;

②连续7个以上的点子上升或下降;

③点子在中心线一侧多次出现,如连续11个点中至少有10个点在同一侧;或连续14点中至少有12点、连续17点中至少有14点、连续20点中至少有16点出现在同一侧;

④点子接近控制界限,如连续3个点中至少有2个点落在二倍标准偏差与三倍标准偏差控制界限之间;或连续7点中至少有3点、连续10点中至少有4点落在二倍标准偏差与三倍标准偏差控制界限之间;

⑤点子出现周期性波动。

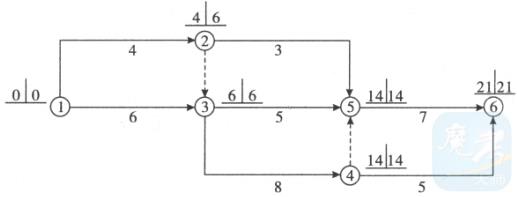

某工程双代号网络计划如下图所示,图中已标出各个节点的最早时间和最迟时间。该计划表明()。

(2010年真题)(2分)
【正确答案】 : BC
【考生答案】 :
【得分】 : 0
【本题解析】 :
2019版教材P127
2017版教材P127-128。 选项A,工作1-2的自由时差FF1-2=min{4-0-4,6-0-4}=0;选项B,工作2-5的总时差TF2-5=14-4-3=7;选项C、D,总时差最小的工作为关键工作。工作3-4的总时差TF3-4=14-6-8=0,是关键工作。工作3-5的总时差TF3-5=14-6-5=3,显然不是关键工作;选项E,工作4-6的总时差TF4-6=21-14-5=2。

下列关于国际上案例法系和成文法系的说法中,正确的有()。(2010年真题)(2分)
【正确答案】 : CE
【考生答案】 :   DE
【得分】 : 0
【本题解析】 :
选项A,成文法系源于法国,又称大陆法系。法国、德国、中国、印度等以成文法系为主;选项B、D,案例法系对于民事关系行为,合同是第一性的,是最高法律。因此,合同条文的逻辑关系和法律责任的描述和推理要十分严谨,合同附件多,合同约定非常具体。

根据民法通则,债的担保形式包括()。(2010年真题)(2分)
【正确答案】 : AD
【考生答案】 :   BCD
【得分】 : 0
【本题解析】 :
债的担保是指按照当事人的约定或依据法律的规定而产生的促使债务人履行债务,保障债权人的债权得以实现的法律措施。担保分人的担保和物的担保,我国《民法通则》规定了保证、抵押、定金、留置四种担保形式。

根据《建筑法》,建筑工程安全生产管理应建立健全()制度。(2010年真题)(2分)
【正确答案】 : AD
【考生答案】 :   AD
【得分】 : 2
【本题解析】 :
2019版教材P25
解析:正确答案AD,详见2017版教材第27页,建筑工程安全生产管理必须坚持安全第一、预防为主的方针,建立健全安全生产的责任制度和群防群治制度。建筑工程设计也应当符合按照国家规定制定的建筑安全规程和技术规范,保证工程的安全性能。建筑施工企业应当在施工现场采取维护安全、防范危险、预防火灾等措施;有条件的,应当对施工现场实行封闭管理。施工现场安全由建筑施工企业负责。
