某基础工程包含土石方和混凝土两个子项工程,工程量清单中的土石方工程量为5000m³,混凝土工程量为2500m³,合同约定:土石方工程综合单价为80元/m³,混凝土工程综合单价为450元/m³;工程预付款额度为合同价的15%,则该工程预付款额度为()万元。(1分)
【正确答案】 : D
【考生答案】 :   D
【得分】 : 1
【本题解析】 :
2019版教材P88页
预付款的支付与抵扣 合同总额P=5000×80+2500×450=152.5万元;工程预付款额度=152.5×15%=22.875万元。

建设工程项目进度计划系统是由多个相互关联的进度计划组成的系统,作为项目进度控制的依据,此系统的建立和完善是在()。(1分)
【正确答案】 : D
【考生答案】 :   D
【得分】 : 1
【本题解析】 :
2019版教材P129页
三、建设工程项目进度计划系统 建设工程项目进度计划系统是由多个相互关联的进度计划组成的系统,它是项目进度控制的依据。由于各种进度计划编制所需要的必要资料是在项目进展过程中逐步形成的,因此,项目进度计划系统的建立和完善也有一个过程,它是逐步完善的。

关于施工方编制建设工程项目施工进度计划,下列说法错误的是()。(1分)
【正确答案】 : D
【考生答案】 :   D
【得分】 : 1
【本题解析】 :
2019版教材P131页
建设工程项目施工进度计划,属工程项目管理的范畴。它以每个建设工程项目的施工为系统,依据企业的施工生产计划的总体安排和履行施工合同的要求,以及施工的条件(包括设计资料提供的条件、施工现场的条件、施工的组织条件、施工的技术条件和资源条件等)和资源利用的可能性,合理安排一个项目施工的进度。

当工程网络图中某非关键工作拖延5天,而该工作总时差为3天,则网络计划总工期将拖延()天。(1分)
【正确答案】 : A
【考生答案】 :   A
【得分】 : 1
【本题解析】 :
2019版教材P148页
2Z103033 关键工作、关键路线和时差总时差指的是在不影响总工期的前提下,可以利用的机动时间。本题中,该工作对总工期的影响为5-3=2天。

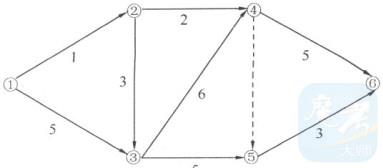

某工程双代号网络计划图如图所示(时间单位:天),则该计划的关键线路是()。

(1分)
【正确答案】 : C
【考生答案】 :   C
【得分】 : 1
【本题解析】 :
2019版教材P148页
2Z103033 关键工作、关键路线和时差 在双代号网络计划和单代号网络计划中,关键路线是总的工作持续时间最长的线路。一个网络计划可能有一条,或几条关系路线,在网络计划执行过程中,关键路线有可能转移。
