2019年二级建造师《建设工程施工管理》考前冲刺卷(三)

( 试卷总分:120 分 ; 共有2大题 ; 考试时间:180分钟 )

试卷说明

单选题 : 选项当中只有一个是正确的答案

多选题 : 每题的备选项中,有2个或2个以上符合题意,至少有1个错项,错选,本题不得分;少选,所选的每个选项得0.5分

第1大题:单选题(共70分)

某工程合同价为500万元,合同约定:采用调值公式进行动态结算,其中固定要素比重为0.4,调价要素A、B、C分别占合同价的比重为0.1、0.2、0.3,结算时价格指数分别增长了20%、15%、30%,则该工程实际结算款额为()万元。(1分)
【正确答案】 : C
【考生答案】 :   C
【得分】 : 1
【本题解析】 :

本题考查价格调整公式。

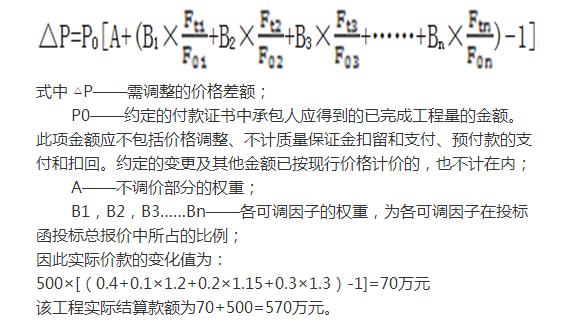

根据公式


某基础工程,施工合同约定的计日工每工日工资标准为100元。在基坑开挖过程中,由于业主未按合同约定履行造成承包商8人窝工5d,而承包商由于劳动力计划安排不当导致5人窝工10d,窝工费按照日工资标准的80%计算,则承包商可提出的人工费索赔为()元。(1分)
【正确答案】 : A
【考生答案】 :   A
【得分】 : 1
【本题解析】 :
本题考查的是索赔费用的计算。
业主未按合同约定履行造成承包商窝工,承包商可以提出人工费索赔,而承包商由于劳动力计划安排不当导致窝工无索赔权。故承包商可提出的人工费索赔为:8×5×100×80%=3200元。

下列合同事件中,承包人既能索赔工期又能索赔费用的事件是()。(1分)
【正确答案】 : B
【考生答案】 :   C
【得分】 : 0
【本题解析】 :
本题考查的是索赔。
A索赔工期;C索赔费用和利润;D索赔费用。参考教材《标准施工招标文件》中合同条款规定的可以合理补偿承包人索赔的条款表格。

施工项目的成本计划中,()是工程项目投标及签订合同阶段的估算成本计划。(1分)
【正确答案】 : A
【考生答案】 :   A
【得分】 : 1
【本题解析】 :
本题考查的是竞争性成本计划。
施工项目的成本计划按其作用可分为:竞争性成本计划、指导性成本计划、实施性成本计划。其中,竞争性成本计划就是工程项目投标及签订合同阶段的估算成本计划。

关于质量保证金的相关内容,以下说法正确的是()。(1分)
【正确答案】 : A
【考生答案】 :   B
【得分】 : 0
【本题解析】 :
B.发包人在接到承包人返还保证金申请后,应14天内会同承包人按照合同约定的内容进行核实。C.工程保修期应从竣工验收合格之日起算。D.发包人可以口头通知承包人修复工程损坏部位,并在口头通知后48小时内书面确认。
本大题共有 70 道小题 ,当前页: 4 / 14总页数首页上一页...345...下一页尾页
