建设单位办理工程竣工验收备案应当提交的文件包括( )。(2分)
【正确答案】 : ABDE
【考生答案】 :
【得分】 : 0
【本题解析】 :
本题考核的是建设单位办理工程竣工验收备案应当提交的文件。建设单位办理工程竣工验收备案应当提交的文件包括:(1)工程竣工验收备案表;(2)工程竣工验收报告;(3)法律、行政法规规定应当由规划、环保等部门出具的认可文件或者准许使用文件;(4)法律规定应当由公安消防部门出具的对大型的人员密集场所和其他特殊建设工程验收合格的证明文件;(5)施工单位签署的工程质量保修书:(6)法规、规章规定必须提供的其他文件。

当计算工期超过计划工期时,可压缩关键工作的持续时间以满足要求。在确定缩短持续时间的关键工作时,宜选择( )。(2分)
【正确答案】 : BCD
【考生答案】 :
【得分】 : 0
【本题解析】 :
本题考核的是选择缩短持续时间的关键工作时应考虑的因素。当计算工期不能满足计划工期时,可设法通过压缩关键工作的持续时间,以满足计划工期要求。在选择缩短持续时间的关键工作时,宜考虑的因素有:(1)缩短持续时间而不影响质量和安全的工作:(2)有充足备用资源的工作;(3)缩短持续时间所需增加的费用相对较少的工作等。

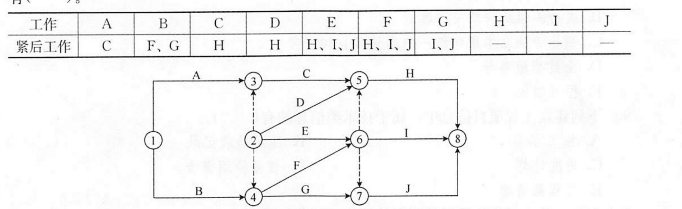

某分部工程中各项工作间逻辑关系见下表,相应的双代号网络计划见下图,图中的错误有( )。

(2分)
【正确答案】 : BDE
【考生答案】 :
【得分】 : 0
【本题解析】 :
本题考核的是双代号网络计划的绘制。图中存在①、②两个起点节点;工作G的紧后工作只有J工作;节点⑥→⑤错误。

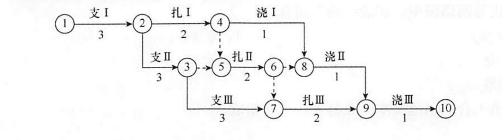

某钢筋混凝土基础工程,包括支模板、绑扎钢筋、浇筑混凝土三道工序,每道工序安排一个专业施工队进行,分三段施工,各工序在一个施工段上的作业时间分别为3d、2d、1d,关于其施工网络计划的说法,正确的有( )。

(2分)
【正确答案】 : ABC
【考生答案】 :
【得分】 : 0
【本题解析】 :
本题考核的是施工网络计划。该施工网络计划的关键线路为①→②→③→⑦→⑨→⑩,由此可知选项A、B、C正确。节点5的最早时间=max{ 3+2,3+3}=6,故选项D错误。判断是否为虚工作的方法是:如某一虚工作的紧前工作只有虚工作,那么该虚工作是多余的:如果某两个节点之间既有虚工作,又有实工作,那么该虚工作也是多余的。由此可以判断虚工作③一⑤不是多余的。

施工质量事故预防的具体措施包括( )。(2分)
【正确答案】 : ABCE
【考生答案】 :
【得分】 : 0
【本题解析】 :
本题考核的是施工质量事故预防的具体措施。施工质量事故预防的具体措施包括:严格按照基本建设程序办事;认真做好工程地质勘察;科学地加固处理好地基;进行必要的设计审查复核;严格把好建筑材料及制品的质量关;对施工人员进行必要的技术培训;依法进行施工组织管理;做好应对不利施工条件和各种灾害的预案;加强施工安全与环境管理。
