【本题解析】 :

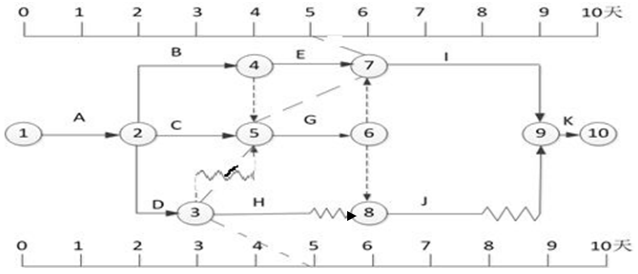

本题考查的是双代号时标网络计划。
【选项分析】A正确,当工作B通过线路2-3-7-9或2-3-5-6-8-9时,波形线之和最小,为3,所以工作B的总时差为3天。
B正确,当工作C通过线路2-5-6-8-9时,波形线之和最小,为2,所以工作C的总时差为2天。
C正确,由图可知,该图关键线路为:由节点1-2-4-8-9组成的线路。所以关键工作有:A—D—H—F。
D错误,当工作E通过线路3-7-9时,波形线之和最小,为3,所以工作E的总时差为3天。
E错误,工作G没有波形线,所以工作G的自由时差为0。
【注意】双代号时标网络关键线路:至始至终没有波形线的通路。双代号时标网络图,自由时差=本工作波形线的长度。双代号时标网络图的总时差计算:从本工作起到终点节点,n条线路中,波形线长度和的最小值。
