产生费用偏差的原因中,属于施工原因的有( )。(2分)
【正确答案】 : AD
【考生答案】 :   AD
【得分】 : 2
【本题解析】 :

2019版教材100页

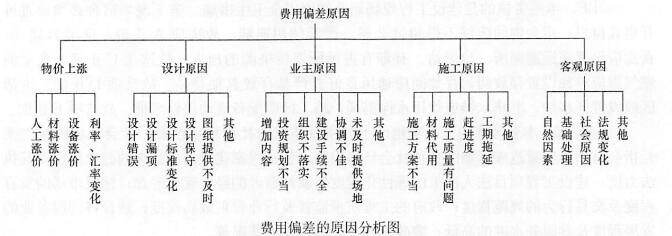

本题考核的是导致费用偏差的施工原因。费用偏差的原因分析如下图所示。


关于分部工程划分原则的表述,正确的有( )。(2分)
【正确答案】 : AB
【考生答案】 :   A
【得分】 : 0.5
【本题解析】 :
本题考核的是分部工程的划分原则。分部工程的划分应按下列原则确定:(1)可按专业性质、建筑部位确定;(2)当分部工程较大或较复杂时,可按材料种类、施工特点、施工程序、专业系统及类别等划分为若干子分部工程。

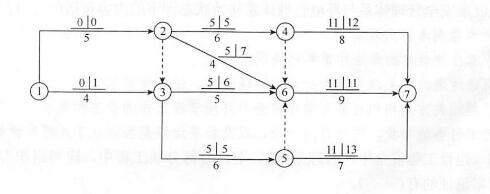

某工程双代号网络计划如下图所示(时间单位:d),图中已标出每项工作的最早开始时间和最迟开始时间,该计划表明()。

(2分)
【正确答案】 : AD
【考生答案】 :
【得分】 : 0
【本题解析】 :
本题考核的是双代号网络计划时间参数的计算。关键线路有:①→②→④→⑥→⑦;①→②→③→⑤→⑥→⑦。工作1-3的总时差=(1-O)d=1d,工作3-6的总时差=(6-5)d=1d。工作4-7的自由时差=(20-11-8)d=1d,工作5-7的自由时差=(20-11-7)d=2d 工作2-6的总时差=(7-5)d=2d,工作2-6的自由时差=(11-5-4)d=2d。工作3-6的自由时差=(11-5-5)d=1d。

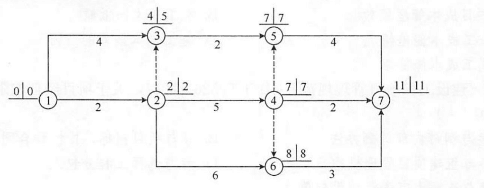

某工程双代号网络计划如下图所示(时间单位:d),图中已标出每个节点的最早开始时间和最迟开始时间,该计划表明( )。

(2分)
【正确答案】 : ABE
【考生答案】 :
【得分】 : 0
【本题解析】 :

2019版教材130页~132页

本题考核的是双代号网络计划时间参数的确定。

网络计划中总时差最小的工作是关键工作。自始至终全部由关键工作组成的线路为关键线路,或线路上总的工作持续时间最长的线路为关键线路。关键线路为:①→②→④→⑤→⑦;①→②→⑥→⑦。关键工作有:①→②;②→④;④→⑤;⑤→⑦;②→⑥;⑥→⑦。工作的总时差等于该工作完成节点的最迟时间减去该工作开始节点的最早时间所得差值再减其持续时间。工作1-3的总时差=(5-0-4)d=1d。工作4-7的总时差=(11-7-2)d=2d。工作5-7的总时差=(11-7-4)d=0d。


建设工程项目进度控制经济措施中的资金供应条件包括( )。(2分)
【正确答案】 : ABD
【考生答案】 :   ABCD
【得分】 : 0
【本题解析】 :
本题考核的是资金供应条件。资金供应条件包括可能的资金总供应量、资金来源(自有资金和外来资金)以及资金供应的时间。
