建设工程项目质量控制体系的运行机制包括()。(2分)
【正确答案】 : ACDE
【考生答案】 :   ACDE
【得分】 : 2
【本题解析】 :
本题考核的是建设工.程项目质量控制体系的运行机制。建设工程项目质量控制体系的运行机制包括:劫力机制;约束机制;反馈机制;持续改进机制。

对业主而言,成本加酬金合同的优点有()。(2分)
【正确答案】 : ACDE
【考生答案】 :   ADE
【得分】 : 1.5
【本题解析】 :
本题考核的是成本加酬金合同的优点。对业主而言,成本加酬金合同的优点包括:(1)可以通过分段施工缩短工期,而不必等待所有施工图完成才开始招标和施工;(2)可以减少承包商的对立情绪,承包商对工程变更和不可预见条件的反应会比较积极和快捷;(3)可以利用承包商的施工技术专家,帮助改进或弥补设计中的不足;(4)业主可以根据自身力量和需要,较深入地介入和控制工程施工和管理;(5)也可以通过确定最大保证价格约束工程成本不超过某一限值,从而转移一部分风险。

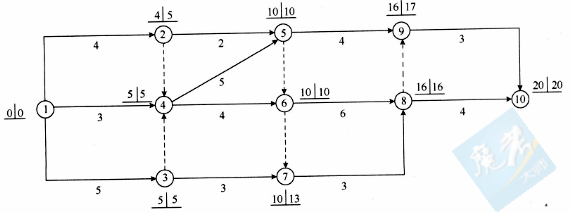

某工程双代号网络计划如下图所示,图中已标出每个节点的最早开始时间和最迟开始时间(时间单位:d),该计划表明()。

(2分)
【正确答案】 : BCD
【考生答案】 :   CDE
【得分】 : 0
【本题解析】 :
本题考核的是双代号网络计划时间参数的计算。关键线路为:①→③→④→⑤→⑥→⑧→⑩,工作4—6不是关键工作。工作的总时差等于该工作完成节点的最迟时间减去该工作开始节点的最早时间所得差值再减其持续时间。工作2-5的总时差=(10-4-2)d=4d。工作5—9的总时差=(17-10-4)d=3d。工作的自由时差等于该工作完成节点的最早时间减去该工作开始节点的最早时间所得差值再减其持续时间。工作78的自由时差=(16-10-3)d=3d。工作3—7的自由时差=(10-5-3)d-2d。

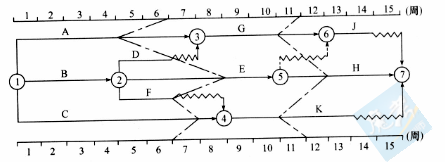

某工程双代号时标网络计划执行到第6周末和第11周末时,检查其实际进度如下图前锋线所示,检查结果表明()。

(2分)
【正确答案】 : DE
【考生答案】 :   DE
【得分】 : 2
【本题解析】 :
本题考核的是双代号时标网路计划前锋线的比较。第6周末检查时,工作A拖后2周,影响总工期1周;工作E提前2周,使总工期缩短2周。工作C提前1周,因为它有2周的总时差,所以不影响总工期。

属于施工质量控制依据中专业技术性依据的有()。(2分)
【正确答案】 : CD
【考生答案】 :   BD
【得分】 : 0
【本题解析】 :
本题考核的是施工质量控制的专门技术法规性依据。施工质量控制的专业技术性依据包括:规范、规程、标准、规定等,如:工程建设项目质量检验评定标准,有关建筑材料、半成品和构配件的质量方面的专门技术法规性文件,有关材料验收、包装和标志等方面的技术标准和规定,施工工艺质量等方面的技术法规性文件,有关新工艺、新技术、新材料、新设备的质量规定和鉴定意见等。
