[官方版]2008年监理工程师《建设工程监理案例分析》执业资格考试真题(新)

( 试卷总分:120 分 ; 共有1大题 ; 考试时间:240分钟 )

试卷说明

案例解析题 : 用户在提交试卷后,根据该题的答案和解析进行自我评分

第1大题:案例解析题(共120分)

【案例题6】(20分)

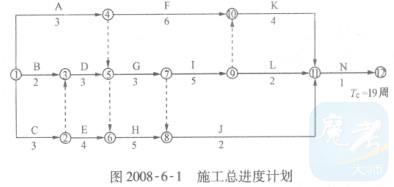

某工程,施工合同中约定:工期19周;钢筋混凝土基础工程量增加超出15%时,结算时对超出部分按原价的90%调整单价。经总监理工程师批准的施工总进度计划如图2008-6-1所示,其中A、C工作为钢筋混凝土基础工程,B、G工作为片石混凝土基础工程,D、E、F、H、I工作为设备安装工程,K、L、J、N工作为设备调试工作。

施工过程中,发生如下事件:

事件1:合同约定A、C工作的综合单价为700元/m³,在A、C工作开始前,设计单位修改了设备基础尺寸,A工作的工程量由原来的4200m³增加到7000m³,C工作的工程量由原来的3600m³减少到2400m³。

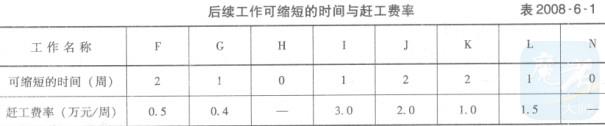

事件2:A、D工作完成后,建设单位拟将后续工程的总工期缩短2周,要求项目监理机构帮助拟定一个合理的赶工方案以便与施工单位洽商,项目监理机构提出的后续工作可以缩短的时间及其赶工费率见表2008-6-1。

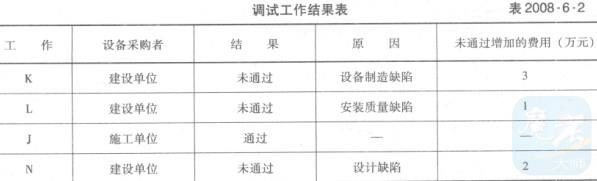

事件3:调试工作结果见表2008-6-2。

问题:

1.事件1中,设计修改后,在单位时间完成工程量不变的前提下,A、C工作的持续时间分别为多少周?对合同总工期是否有影响?为什么?A、C工作的费用共增加了多少?

2.事件2中,项目监理机构如何调整计划才能既实现建设单位的要求又能使赶工费用最少?说明理由。增加的最少赶工费用是多少?

3.对表2008-6-2中未通过的调试工作,根据施工合同进行责任界定,并确定应补偿施工单位的费用。

【正确答案】 : 1.主要考核考生是否掌握工作持续时间的计算方法、工作进度对工期影响的判别方法及工程量增加引起造价变化的计算方法。

事件1中:

(1)A工作的施工速度=4200m³/3周=1400(m³/周),A工作的持续时间=7000m³/1400(m³/周)=5.0(周)。而C工作的施工速度=3600m³/3周=1200(m³/周),C工作的持续时间=2400m³/1200(m³/周)=2.0(周)。

(2)因A工作原有总时差2周,因此,A工作的持续时间变为5周对合同总工期没有影响;C工作原为关键工作,故C工作的持续时间变为2周将会使合同总工期减少1周。

(3)A、C工作增加的费用计算如下:

1)基础增加的工程量=7000+2400-4200-3600=1600(m³)

2)增加的工程量占原工程量的比例=1600/(4200+3600)×100%=20.51%>15%

3)需调价的工程量=1600-(4200+3600)×15%=430(m³)

4)新结算价=(4200+3600)(1+15%)×700+430×700×90%=654.99(万元)

5)原结算价=(4200+3600)×700=546(万元)

6)增加的费用=654.99-546=108.99(万元)

2.主要考核考生对工程网络计划工期优化的掌握程度。

工期优化的基本思路:判别关键线路;缩短直接费用率最小的关键工作或关键工作组合;如此循环,直至达到工期优化目标为止。

事件2中:

(1)A、D工作完成后的关键路线为G-I-K-N。由于G工作的赶工费率最低,故第1次调整应缩短关键工作G的持续时间1周,增加赶工费0.4万元,压缩总工期1周。

(2)调整后的关键线路仍然为G-I-K-N,在可压缩的关键工作中,由于K工作的赶工费率最低,故第2次调整应缩短关键工作K的持续时间1周,增加赶工费1.0万元,压缩总工期1周。

(3)经过以上两次优化调整,已达到缩短总工期2周的目的,增加赶工费为:0.4+1.0=1.4(万元)。

3.主要考核考生是否掌握调试过程中各方的风险和责任。

事件3中:

(1)K工作由于建设单位采购的设备制造存在缺陷,导致调试未通过,属建设单位的责任。

(2)L工作由于施工单位安装质量的缺陷导致调试未通过,属施工单位的责任。

(3)N工作是因设计缺陷导致调试未通过,属建设单位的责任。

因此,应补偿施工单位的费用为:3+2=5(万元)。

align='center'/>
【考生答案】 :
【得分】 : 0
【本题解析】 :
