2013年造价工程师《工程造价案例分析》模拟押题(二)

( 试卷总分:120 分 ; 共有1大题 ; 考试时间:120分钟 )

试卷说明

案例解析题 : 用户在提交试卷后,根据该题的答案和解析进行自我评分

第1大题:案例解析题(共140分)

案例六(20分)

    本试题分两个专业(I,土建工程、Ⅱ,管道安装工程),请任选其中一题作答。若选作
多题,按所答的第一题(卷面顺序)计分。
    I.土建工程
    某工程柱下独立基础平面图及详图如图2-2所示,共18个石土壤类别为三类土;基础
为混凝土现场搅拌,混凝土强度等级为:基础垫层ClO,独立基础及独立柱C20;弃土运距
200 m;基础回填土夯填;土方挖、填计算均按天然密实土。

  问题:
  1.根据图2-2内容和《建设工程工程量清单计价规范》的规定,根据表2-3所列清单项
目编制±0.00以下的分部分项工程量清单,并将计算过程及结果填入表2-4“分部分项工程
量清单”。有关分部分项工程量清单的统一项目编码见表2-3。

    2.某承包商拟投标该工程,根据地质资料,确定柱基础为人工放坡开挖,工作面每边增
加0.3 m;自垫层上表面开始放坡,放坡系数为0.33;基坑边可堆土490m3;余土用翻斗车外
运200 m。
    该承包商使用的消耗定额如下:挖1m3土方量,用工0. 48工日(已包括基底扦探用
工);装运(外运200 m)1m3土方量,用工0. 10工日,翻斗车0.069台班。已知:翻斗车台班
单价为63. 81元/台班,人工单价为22元/工日。
    计算承包商挖独立基础土方的人工费、材料费、机械费合价。
    3.假定管理费率为12%,利润率为7%,风险系数为1%。按《建设工程工程量清单计
价规范》有关规定,计算承包商填报的挖独立基础土方工程量清单的综合单价(风险费以工
料机和管理费之和为基数计算)。
  4.按《建设工程工程量清单计价规范》有关规定,计算独立基础中的钢筋工程量。(钢
筋质量表见表2-5)
    (问题2、3的计算结果要带计量单位)

【正确答案】 :

问题1:
I.土建工程

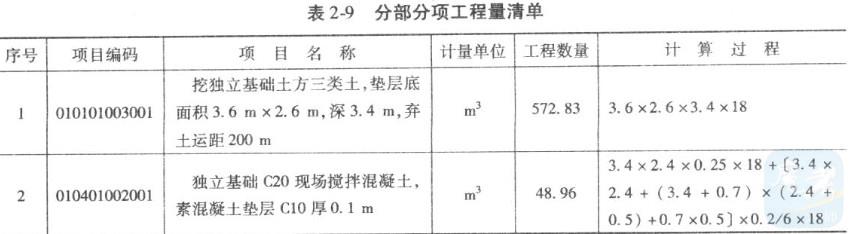

编制“分部分项工程量清单”,如表2-9所示。

问题2:
(l)人工挖独立柱基础
[(3.6+0.3×2)(2.6+0.3×2)×0.1+(3.6+0.3×2+3.3×0.33)(2.6+0.3×
2+3.3×0.33)×3.3+1/3×0.33²×3.3²]×18=1395.14(m³)
(2)余土外运
1395.14-490=905.14(m³)
(3)人工费、材料费、机械费合价
1395.14×0.48×22+905.14×(0.1×22+0.069×63.81)=20709.22(元)
问题3:
土方报价:20709.22×(1+12%)(1+7%+l%)=25049.87(元)
土方综合单价:25049.87÷572.83=43.73(元/m³)
问题4:
φ16钢筋的根数(3.4m方向)=(3.4-0.030×2)÷0.15+1=23(根)
φl6钢筋的根数(2.4m方向)(2.4-0.030×2)÷0.15+1=17(根)
单根长度(3.4m方向)=(2.4-0.030×2)+6.25×0.016×2=2.54(m)
单根长度(2.4m方向)=(3.4-0.030×2)+6.25×0.016×2=3.54(m)
钢筋工程量=(23×2.54+17×3.54)×l.578×18=3369(kg)

【考生答案】 :
【得分】 : 0
【本题解析】 :

案例七(20分)

    Ⅱ.管道安装工程
    背景:
    1.某办公楼卫生间给排水系统工程设计,如图2-3所示。
    说明:
    (1)图示为某办公楼卫生间,共三层,层高为3m,图中平面尺寸以mm计,标高均以m计。墙体厚度为240 mm。
    (2)给水管道均为镀锌钢管,螺纹连接。给水管道与墙体的中心距离为200 mm。
    (3)卫生器具全部为明装,安装要求均符合《全国统一安装工程预算定额》所指定标准

图的要求,给水管道工程量计算至与大便器、小便器、洗面盆支管连接处止。其安装方式为:蹲式大便器为手压阀冲洗,挂式小便器为延时自闭式冲洗阀;洗脸盆为普通冷水嘴;混凝土拖布池为500 mm×600 mm落地式安装,普通水龙头,排水地漏带水封;立管检查口设在一、三层排水立管上,距地面0.5 m处。
    (4)给排水管道穿外墙均采用防水钢管套,穿内墙及楼板均采用普通钢管套。
    (5)给排水管道安装完毕,按规范进行消毒、冲洗、水压试验和试漏。

    给水管道系统及卫生器具有关分部分项工程量清单项目的统一编码,见表2-60。

2.某单位参与投标一碳钢设备制作安装项目,该设备净重1000kg,其中:设备简体部分净重750kg,封头、法兰等净重为250kg。该单位根据类似设备制作安装资料确定本设备制作安装有关数据如下。
(1)设备简体制作安装钢材损耗率为8%,封头、法兰等钢材损耗率为50%。钢材平均价格为6000元/t。其他辅助材料费为2140元。
(2)基本用工:基本工作时间为100小时,辅助工作时间为24小时,准备与结束工作时间为20小时,其他必须耗用时间为工作延续时间的10%.:其他用工(包括超运距和辅助用工)为5个工日。人工幅度差为12%。综合工日单价为50元。
(3)施工机械使用费为2200元。

(4)企业管理费、利润分别按人工费的60%、40%计算。
    问题:
    1.根据图2-3所示,按照《建设工程工程量清单计价规范》及其有关规定,完成以下
内容:
    (1)计算出所有给排水管道的清单工程量,并写出其计算过程;
    (2)编列出给水管道系统及卫生器具的分部分项工程量清单项目,相关数据填入表2-7“分布分项工程量清单表”内。
    2.根据背景2的数据,计算碳钢设备制作安装工程的以下内容,并写出其计算过程:
    (l)计算该设备制作安装需要的钢材、钢材综合损耗率、材料费用;
    (2)计算该设备制作安装的时间定额(基本用工),该台设备制作安装企业所消耗工日数量、人工费用。
    (3)计算出该设备制作安装的工程量清单综合单价。
    (计算结果均保留2位小数)



【正确答案】 :

Ⅱ.管道安装工程
问题1:
给水管道工程量的计算:
(1)DN50的镀锌钢管工程量的计算式:
1.5+(3.6-0.2)=1.5+3.4=4.9(m)
DN32的镀锌钢管工程量的计算式:
(5-0.2-0.2)+[(1+0.45)+(1+1.9+3)]
=4.6+7.35=11.95(m)
(3)DN25的镀锌钢管工程量的计算式:
(6.45-0.45)+(7.9-4.9)+(1.08+0.83+0.45+0.9+0.9)×3
=6+3+12.75=21.75(m)
(4)DN20的镀锌钢管工程量的计算式:
(7.2-6.45)+[(0.69+0.8)+(0.36+0.75+0.75)]×3
=0.75+10.05=10.8(m)
(5)DN15的镀锌钢管工程量的计算式:
[0.91+0.25+(6.8-6.45)+0.75]×3=2.26×3=6.78(m)

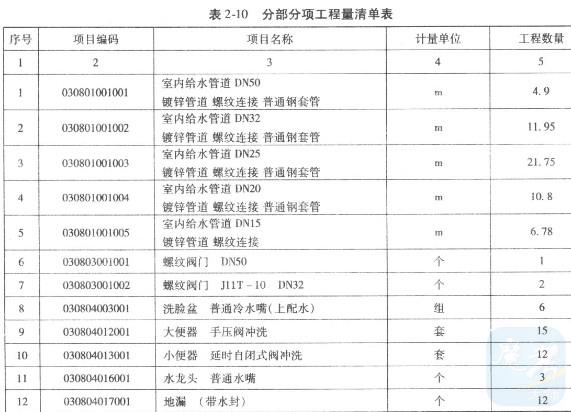

编制分部分项工程量清单表(如表2-10所示)。

问题2:
(l)设备制作安装所需钢材:
0.75×(1+8%)+0.25×(1+50%)=1.185(t)
设备制作安装的钢材综合损耗率:
(1.185-1)×100%=18.5%
该设备制作安装的材料赞:
1.185×6000+2140=9250(元)
(2)设备制作安装的时间定额:
设制作安装设备所用的工作延续时间为X,即
X=(100+24十20)+10%X
X=160(小时/台)=20(工日/台)
设备制作安装企业所消耗的工日数量:
(时间定额+其他用工)×(l+人工幅度差)
=(20+5)×(1+12%)=25×1.12=28(工日)
该设备制作安装的人工费:28×50=1400(元)
(3)设备制作安装工程量清单的综合单价:
人工费+材料费+机械费+企业管理费+利润
=1400+9250+2200+(1400×60%)+(1400×40%)
=1400+9250+2200+840+560=14250(元)





【考生答案】 :
【得分】 : 0
【本题解析】 :
