2013年造价工程师《工程造价案例分析》模拟押题(一)

( 试卷总分:120 分 ; 共有1大题 ; 考试时间:120分钟 )

试卷说明

案例解析题 : 用户在提交试卷后,根据该题的答案和解析进行自我评分

第1大题:案例解析题(共140分)

案例六

(20分)

本试题分两个专业(Ⅰ.土建工程、Ⅱ.管道安装工程),请任选其中一题作答。若选作多题,按所答的第一题(卷面顺序)计分。

Ⅰ.土建工程

某工程背景材料如下。

  (1)某工程根据招标文件要求,采用固定合同价,由施工单位总承包。

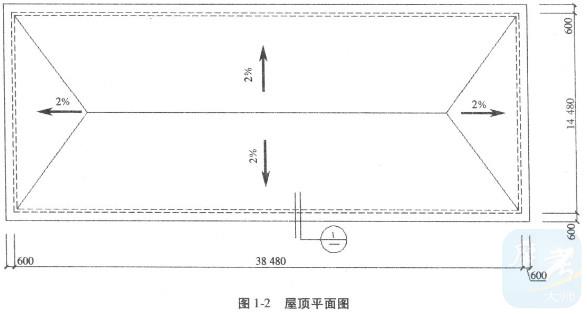

  (2)该工程屋顶平面图及节点详图如图1-2、图1-3所示,隔热板为现场预制。

按照招标人措施项目清单与计价表,投标人根据施工方案要求,预计可能发生以下费用:

(1)租赁混凝土及钢筋混凝土所需费用18000元,支、拆模板人工费约为10300元;

(2)措施费中环境保护、文明施工、安全生产、二次搬运、冬雨季施工、夜间施工等可能发生的措施费用总额,按分部分项工程量清单合计价5%费率计取。

(3)其他项目清单与计价汇总表中明确:暂列金额50000元,自供外墙干挂花岗岩预计130000元。专业工程暂估价为50000元(总包服务费可按4%计取),计日工3500元,管理费率12%,利润率4.5%,规费与税金分别按5%和3.41%计取。

问题:

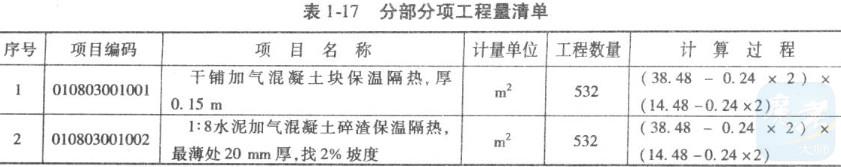

    1.根据图示内容和《建设工程工程量清单计价规范》( GB 50500-2008)的规定,编制分部分项工程量清单,并将计算过程及结果填入“分部分项工程量清单表”(表1-7)。要求编制的分部分项工程量清单的统一项目编码如下:保温隔热屋面10803001;屋面卷材防水010702001;其他预制构件010414002。
    2.依据上述条件和《建设工程工程量清单计价规范》的规定,计算并编制该工程的措施项目清单计价表。

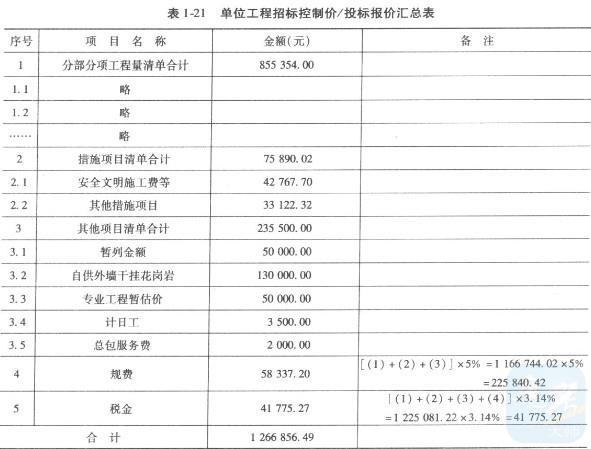

    3.依据上述条件编制该工程其他项目清单与计价汇总表,以及单位工程招标控制价/投标报价汇总表。
    (计算结果除有注明的,均保留2位小数)

【正确答案】 :

Ⅰ.土建工程
问题1:
分部分项工程量清单计算结果见表1-17。

    分部分项工程清单计价费用=600×532+400×532+500×622.18+800×15.33
    = 855354.00(元)
问题2:
措施项目清单计价结果见表1-18和表1-19。

问题3:

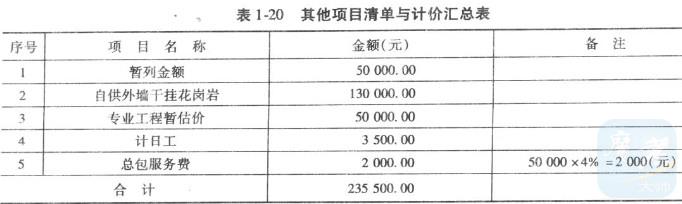

(1)编制该工程其他项目清单与计价汇总表,见表1-20。

(2)编制土建单位工程招标控制价/投标报价汇总表,见表1-21。

【考生答案】 :
【得分】 : 0
【本题解析】 :

案例七 (20分)

Ⅱ.管道安装工程
    背景:
    1.某总承包施工企业根据某安装工程的招标文件和施工方案决定按以下数据及要求进行投标报价。
    (l)该安装工程按设计文件计算出各分部分项工程工料机费用合计为6000万元,其中人工费占10%。
    (2)安装工程脚手架搭拆的工料机费用,按各分部分项工程人工费合计的8%计取,其中人工费占25%;安全防护、文明施工措施费用,按当地工程造价管理机构发布的规定计100万元,根据建设部建办[2005]89号《建筑工程安全防护、文明施工措施费用及使用管理规定》中“投标方安全防护、文明施工措施的报价,不得低于依据工程所在地工程造价管理机构测定费率计算所需费用总额的90%”的规定,业主要求按90%计;其他措施费项目清单费用按150万元计。
    (3)施工管理费、利润分别按人工费的60%、40%计。
    (4)按业主要求,总承包企业将占工程总量20%的部分专业工程发包给某专业承包企业,总承包服务费按分包专业工程各分部分项工程人工费合计的15%计取。
    (5)规费按82万元计;税金按税率3.5%计。

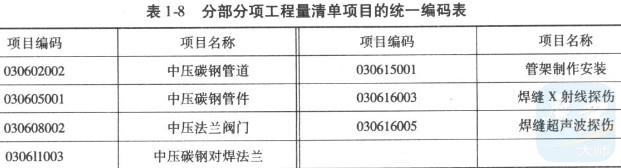

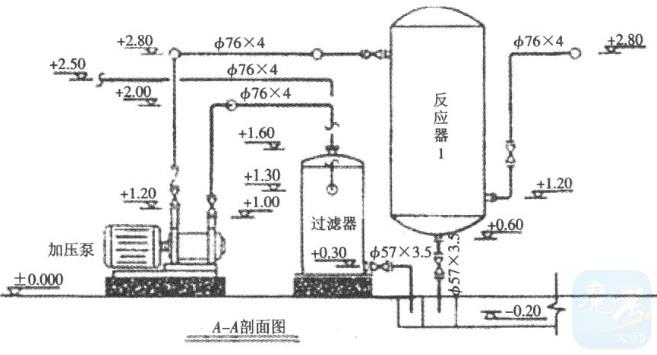

    2.其中某生产装置中部分工艺管道系统如图1-4所示,其分部分项工程量清单项目的统一编码表见表1-8。
    说明:

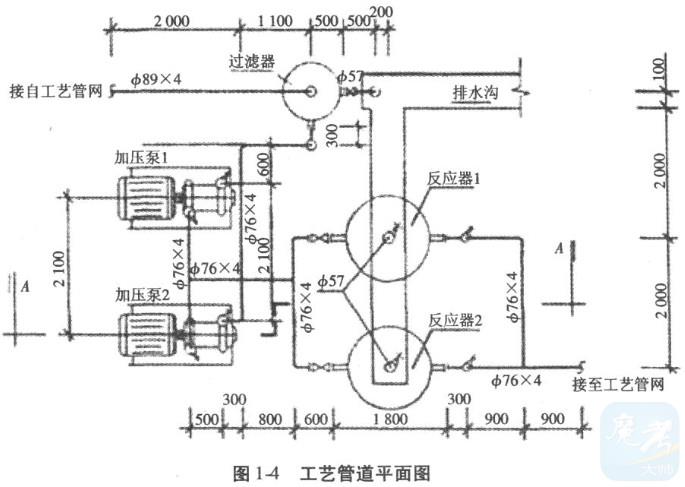

    (l)图1-4所示为某工厂生产装置的部分工艺管道系统,该管道系统工作压力为2.0

MPa。图中标注尺寸标高以m计,其他均以mm计。
    (2)管道均采用20号碳钢无缝钢管,弯头采用成品压制弯头,三通为现场挖眼连接,管道系统的焊接均为氩电联焊。
    (3)所有法兰为碳钢对焊法兰;止回阀型号为H41H-25,截止阀型号为J41H-25,采用对焊法兰连接。
    (4)管道支架为普通支架,共耗用钢材42.4kg,其中施工损耗为6%。
    (5)管道系统安装就位后,对φ76×4的管线的焊口进行无损探伤。其中法兰处焊口采用超声波探伤;管道焊缝采用X射线探伤,片子规格为80mm×150mm,焊口按36个计。
    (6)管道安装完毕后,均进行水压试验和空气吹扫。管道、管道支架除锈后,均进行刷防锈漆、调和漆各两遍。

    问题:
    1.按照《建设工程工程量清单计价规范》和建标[2003]206号文《建筑安装工程费用项目组成》的规定,计算出总承包企业对该单项工程的(含分包专业工程)投标报价。将各项费用的计算结果填入表1-9“单项工程费用汇总表”中,其计算过程写在“单项工程费用汇总表”的下面。(计算结果均保留整数)

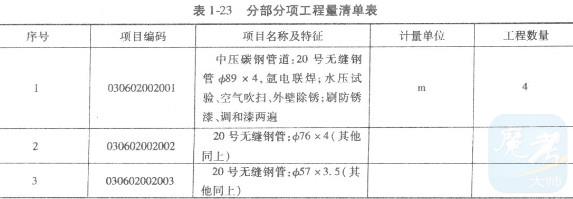

  2.根据《建设工程工程量清单计价规范》的规定,计算管道φ89×4、管道φ76×4、管道φ57×3.5、管架制作安装、焊缝X射线探伤、焊缝超声波探伤等六项工程量,并写出计算过程(计算结果均保留一位小数)。编列出该管道系统(注:阀门、法兰安装除外)的分部分项工程量清单项目,将结果填人表1-10“分部分项工程量清单表”中。

【正确答案】 :

Ⅱ.管道安装工程
问题1:

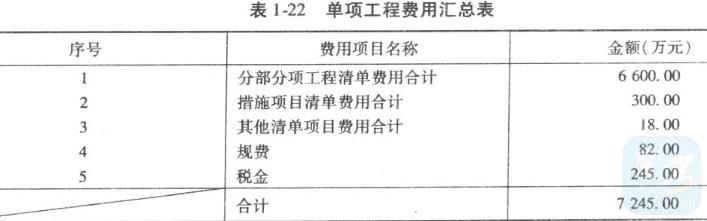

编制单项工程费用汇总表(见表1-22)。

各项费用的计算过程(计算式):
(l)分部分项工程清单费用合计:.
    6000+6000×l0%×(40%+60%)=6600(万元)
(2)措施项目清单费用合计:
脚手架搭拆费=6000×l0%×8%+6000×l0%×8%×25%×(40%+60%)
=48+12=60(万元)
安全防护文明施工措施费=100×90%=90(万元)
其他措施费=150(万元)
措施项目清单费用合计=60+90+150=300(万元)
(3)其他项目清单费用合计:
总承包服务费=6000×20%×10%×15%=18(万元)
(4)规费:82万元
(5)税金:
(6600+300+18+82)×3.5%=7000×3.5%=245(万元)
问题2:
分部分项工程清单工程量的计算过程:
(1)无缝钢管φ89×4安装工程量的计算式:
    2+1.1+(2.5-1.6)=4(m)
(2)无缝钢管φ76×4安装工程量的计算式:
    [0.3+(2-1.3)+1.1+0.6+2.1+(0.3+2-1)×2]
    +[2.1+(2.8-1.2)×2+0.5+0.3+0.8+2(0.6×2)]
    +[(0.3+0.9+2.8-1.2)×2+0.9]
    =7.4+10.1+8.5 =26(m)
(3)无缝钢管457×3.5安装工程量的计算式:
    (0.3+0.2+0.5)+(0.6+0.2)×2=l+1.6=2.6(m)
(4)管架制作安装工程量的计算式:
    42.4÷1.06 =40( kg)
(5)φ76×4管道焊缝X射线探伤工程量的计算式:
每个焊口的胶片数量:0.076×3.14÷(0.15-0.025×2)=2.39(张)取3张
36个焊口的胶片数量:36×3=108(张)
(6)φ76×4法兰焊缝超声波探伤工程量的计算式:
1+2+2+2+2+4=13(口)

【考生答案】 :
【得分】 : 0
【本题解析】 :
