I.土建工程
某工程基础平面图如图3—6-1所示,现浇钢筋混凝土带形基础、独立基础的尺寸如图3—6—2所示。混凝土垫层强度等级为C15,混凝土基础强度等级为C20,按外购商品混凝土考虑。混凝土垫层支模板浇筑,工作面宽度300mm,槽坑底面用电动夯实机夯实,费用计人混凝土垫层和基础中。

分部分项工程的单价组成,见表3—6-1。
基础定额表,见表3—6—2。



依据《建设工程工程量清单计价规范》计算原则,以人工费、材料费和机械使用费之和为基数,取管理费率5%、利润率4%;以分部分项工程量清单计价合计和模板及支架清单项目费之和为基数,取临时设施费率1. 5%、环境保护费率0.8%、安全和文明施工费率1.8%。

问题:
依据《建设工程工程量清单计价规范》的规定(有特殊注明除外)完成下列计算:
1.计算现浇钢筋混凝土带形基础,独立基础、基础垫层的工程量。将计算过程及结果填人表3—6—7“分部分项工程量计算表”。棱台体体积公式为V=(1/3)×h×(a2+b2+a×b)
2.编制现浇混凝土带形基础、独立基础的分部分项工程量清单,说明项目特征。(带形基础的项目编码为010401001,独立基础的项目编码为010401002)填人表3-6-8“分部分项工程量清单”。
3.依据提供的基础定额数据,计算混凝土带形基础的分部分项工程量清单综合单价,填人表3—6—9“分部分项工程量清单综合单价分析表”,并列出计算过程。
4.计算带形基础、独立基础(坡面不计算模板工程量)和基础垫层的模板工程量,将计算过程及结果填人表3—6—10“模板工程量计算表”。
5.现浇混凝土基础工程的分部分项工程量清单计价合价为57686.OO元,计算措施项目清单费用,填人表3—6-11“措施项目清单计价表”,并列出计算过程。(计算结果均保留两位小数)
Ⅱ.工业管道安装工程

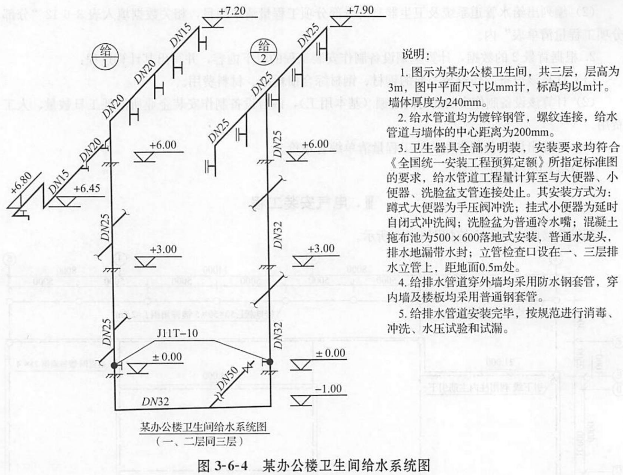

1.某办公楼卫生间给排水系统工程设计,如图3-6-3和图3-6-4所示。



给水管道系统及卫生器具有关分部分项工程量清单项目的统一编码,见表3-6-3。

2.某单位参与投标一碳钢设备制作安装项目,该设备净重l000kg.其中:设备简体部分净重750kg,封头、法兰等净重为250kg。该单位根据类似设备制作安装资料确定本设备制作安装有关数据如下:
(1)设备简体制作安装钢材损耗率为8%,封头、法兰等钢材损耗率为50%。钢材平均价格为6000元/t。其他辅助材料费为2140元。
(2)基本用工:基本工作时间为100小时,辅助工作时问为24小时,准备与结束工作时间为20小时,其他必须耗用时间为工作延续时间的lO%。其他用工(包括超运距和辅助用工)为5个工日。人工幅度差为12%。综合工日单价为50元。
(3)施工机械使用费为2200元。
(4)企业管理费、利润分别按人工费的60%、40%计算。
问题:
1.根据图3- 6-3和图3一64所示,按照《建设工程工程量清单计价规范》及其有关规定,完成以下内容:
(1)计算出所有给水管道的清单工程量,并写出其计算过程;
(2)编列出给水管道系统及卫生器具的分部分项工程量清单项目,相关数据填人表3—6-12“分部分项工程量清单表”内
2.根据背景2的数据,计算碳钢设备制作安装工程的以下内容,并写出其计算过程:
(1)计算该设备制作安装需要的钢材、钢材综合损耗率、材料费用。
(2)计算该设备制作安装的时间定额(基本用工)该台设备制作安装企业所消耗工日数量、人工用。
(3)计算出该设备制作安装的工程量清单综合单价。
(计算结果均保留两位小数)
Ⅲ.电气安装工程
理费和利润分别按人工费的55%和45%计算。分部分项工程量清单的统一编码见表3-6-5。




问题:
1.根据图示内容和《建设工程工程量清单计价规范》的规定,计算相关工程量和编制分部分项工程量清单计价表。将户外接地母线敷设(以断接卡子1.8m处作为接地母线与引下线分界点)、引下线利用建筑物柱内主筋引下和避雷网敷设的工程量计算式写在表3-6-6下方,并填写表3-6-6“分部分项工程量清单计价表”。

(1)户外接地母线敷设工程量计算式。
(2)引下线利用建筑物柱内主筋引下工程量计算式。
(3)避雷网敷设工程量计算式。
2.依据上述相关费用数据计算避雷装置项目的工程量清单综合单价,并分别填人表3-6-14“分部分项工程量清单综合单价计算表”。
(计算结果均保留两位小数)
【 提建议 】 :
我要纠错
讨论
【正确答案】 :
I.土建工程



槽底夯实:槽底面积:(1.30+0.3×2)×72=136.8(m2)
人工费:0.0142×52.36×136.8=101.71(元)
机械费:0.0056×31.54×136.8=24.16(元)
垫层混凝土:工程量:1.30×0.1×72=9.36 (m3)
人工费:0.733×52.36×9.36=359.24(元)
材料费:(1.015×252.40+0.867×2.92+0.136×2.25)×9.36= 2424.46(元)
机械费:(0.061×23.51+0.062×154.80)×9.36=103.26(元)
基础混凝土:工程量:38.52 (m3)
人工费:0.956×52.36×38.52=1928.16(元)
材料费:(1.015×266.05+0.919×2.92+0.252×2.25)×38.52=10527.18(元)
机械费:(0.077×23.51+0.078×154.80)×38.52=534.84(元)
综合单价组成:人工费:(101.71+359.24+1928.16)/38.52=62.02(元)
材料费:(2424.46+10527.18)/38.52=336.23(元)
机械费:(24.16+103.26+534.84)/38.52=17.19(元)
直接费:62.02+336.23+17.19=415.44(元)
管理费:415.44×5%=20.77(元)
利润:415.44×4%=16.62(元)
综合单价:415.44+20.77+16.62=452. 83(元/m3)
问题5:
模板及支架:(93.6×31.98+4.22×28.72+15.52×25.68)×(1+5%+4%)=3829.26(元)
临时设施:(57686+3829.26)×l.5%=922.73(元)
环境保护:(57686+3829. 26)×0.8%=492.12(元)
安全和文明施工:(57686+3829.26)×1.8%=1107.27(元)
合计:3829.26+922.73+492.12+1107.27=6351.38(元)

Ⅱ.工业管道安装工程
问题l:
给水管道工程量的计算:
1.DN 50的镀锌钢管工程量的计算式:
1.5+(3.6-0.2)=1.5+3.4=4.9(m)
2.DN32的镀锌钢管工程量的计算式:
(水平管:5-0.2-0.2)+[立管:(左1+0.45)+(右1+1.9+3)]=4.6+7.35 =11.95(m)
3.DN25的镀锌钢管工程量的计算式:
(立管1:6.45-0.45)+(立管2:7.9-4.9)+[水平2:(1.08+0.83+0.54+0.9+0.9)]×3=6+3+12.75=21.75 (m)
4.DN20的镀锌钢管工程量的计算式:
(立管7.2-6.45)+[水平管(0.69+0.8)+(0.36+0.75+0.75)]×3=0.75+10.05=10.8(m)
5.DN15的镀锌钢管工程量的计算式:[0.91+0.25+(6.8-6.45)+0.75]×3-2.26×3=6.78 (m)

问题2:
(1)设备制作安装所需钢材:0.75×(1+8%)+0.25×(1+50%)=1.185 (t)
设备制作安装的钢材综合损耗率:(1.185-1)×100%=18.5%
该设备制作安装的材料费:1.185×6000+2140=9250(元)
(2)该设备制作安装的时间定额:
设制作安装设备所用的工作延续时间为X,
即X=(100+24+20)+10%X, X=160(小时/台)=20(工日/台)
设备制作安装企业所消耗的工日数量是:
(时间定额十其他用工)×(1+人工幅度差)
=(20+5)×(1+12%)=25×1.12 =28(工日)
该设备制作安装的人工费用是:28×50=1400(元)
(3)该设备制作安装工程量清单的综合单价:
人工费十材料费十机械费十企业管理费十利润
=1400+9250+2200+ (1400X6026)+(1400×40%)
=1400+9250+2200+840+560=14250(元)
Ⅲ.电气安装工程
问题l:
填写分部分项工程量清单计价表(表3-6-13)。

户外接地母线敷设工程量计算式:[(5×8)+(3+2.5)+3+3+(0.7+1.8)×3]×(1+3.9%) =59×1.039=61.30 (m)
引下线利用建筑物柱内主筋引下工程量计算式:(21-1.8)×3=57.60 (m)
避雷网敷设工程量计算式:[(2.5+10+2.5)×4+10+(10+8+14+8)×2+14×2+(24-21)×4]×(1+3.9%)=190×1.039=197.41 m
问题2:
填写分部分项工程量清单综合单价计算表(表3-6-14)。


【考生答案】 :
【得分】 : 0
