【正确答案】 :

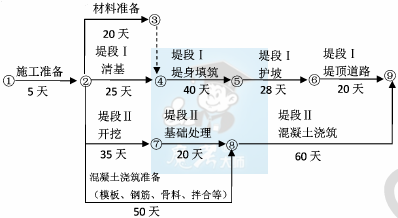

2.提出费用和工期索赔合理。理由:事件的发生是由于发包人原因造成的,且堤段Ⅱ混凝土浇筑工作处在关键线路上,其为关键工作,其持续时间增加将造成总工期的延误,故承包人向发包人提出的索赔要求是合理的。
承包人在事件发生后向发包人提交索赔通知书不妥。正确的做法是:索赔事件发生后28天内,向监理人递交索赔意向通知书,并说明发生索赔事件的事由。承包人应在发出索赔意向通知书后28天内,向监理人正式递交索赔通知书。索赔通知书应详细说明索赔理由以及要求追加的付款金额和(或)延长的工期,并附必要的记录和证明材料。
3.A代表计划进度曲线,B代表的是实际进度曲线,C值为71%,D值为69.5%。
4.前两个月累计进度款为300万元<600×60%=360万元,说明前两个月尚未开始扣回工程预付款,而前3个月累计进度款为300+205=505万元>360万元,则从该月开始起扣。因此,第3个月应支付的工程款为:205-600×10%×1/2=175万元。 align='center'/>
