【正确答案】 :

1.主要考核考生对施工合同示范文本中开工程序的规定,包括:①施工单位要求延期开工的管理程序;②项目监理机构对申请的答复。
事件1中,总监理工程师的书面回复中应不批准施工单位的延期开工申请,理由是:
(1)施工单位因自身原因不能按期开工;
(2)按照《建设工程施工合同(示范文本)》对延期开工条款的规定,承包人要求延期开工,应在合同约定的开工日7天前提出延期申请,施工单位在开工日前5天提交申请不符合合同规定的程序。
2.主要考核考生对施工开工应具备条件的掌握程度。
事件2中,应满足开工条件的情况还包括:
(1)施工单位的主要施工机具、人员已进场;
(2)前期施工需要的主要工程材料已落实;
(3)进场道路及水、电、通信等工作已满足开工要求;
(4)施工单位编制的施工组织设计已获总监理工程师批准。

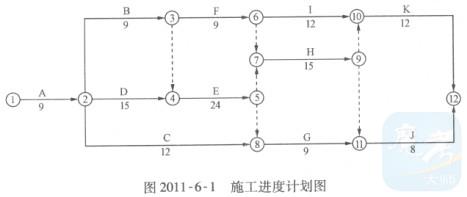

3.主要考核考生对工程网络计划的熟悉程度,包括:①总工期的计算;②关键线路的确定;③时差计算。
针对工程网络计划图的分析结果如下:
(1)施工总工期75天;
(2)关键工作包括:A、D、E、H、K;
(3)C工作的总时差为37天,自由时差为27天;D工作的总时差和自由时差均为0;F工作的总时差为21天,自由时差为0。
4.主要考核考生对工程网络计划的掌握程度,包括:①实际进度与计划进度的关系;②判断工作进度对总工期的影响;③判断工作进度对紧后工作的影响。
开工后第20天下班时刻,施工进度计划的执行情况如下:
(1)C工作推迟5天,不影响总工期,不影响紧后工作的最早开始时间;D工作推迟6天,影响总工期6天,影响今后工作的最早开始时间6天;F工作推迟1天,不影响总工期,影响紧后工作的最早开始时间1天。
(2)施工总工期将延长6天。
5.主要考核考生是否掌握项目监理机构确认施工质量的管理程序。
事件3中,B工作的完成是F工作开始的前提条件。为了保证工程施工的质量,项目监理机构应就B工作未经验收的情况下就开始F工作施工的情况,下达F工作的《工程暂停令》,要求施工单位先对完成的B工作进行报验。
