【正确答案】 :

理由:大型机械设备进场费属于建筑安装工程费用构成中的措施费,已包括在合同价款中,施工单位没有理由提出由建设单位支付其进场费的要求。
2.事件2中施工单位说法正确之处:要求建设单位支付材料检测费用。
理由:发包人供应的材料,其检测费用应由发包人负责。
事件2中施工单位说法错误之处:施工单位没有送检的义务。
理由:不论是发包人供应的材料,还是承包人负责采购的材料,承包人均有送检的义务。
3.事件3中,针对施工单位调整施工方案,项目监理机构的处理程序:施工单位将调整后的施工方案提交项目监理机构,项目监理机构对施工方案进行审核确认或提出修改意见,书面向施工单位答复。

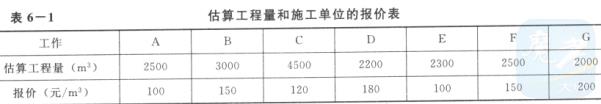

D工作调整后新的全费用综合单价的计算:
①新单价直接费=160元/m³
②间接费=①×15%=160×15%元/m³=24元/m³
③利润=(①+②)×5%=(160+24)×5%元/m³=9.2元/m³
④税金=(①+②+③)×3.41%=(160+24+9.2)×3.41%元/m³=6.59元/m³。
⑤全费用综合单价=①+②+③+④=(160+24+9.2+6.59)元/m³=199.79元/m³。
4.(1)施工单位提出调整G工作的单价不合理,因施工单位施工机械故障的原因致使该工作拖延,
因此,G工作价格上涨属于施工单位应承担的风险;施工单位提出调整F工作的单价合理,因符合合同约定:施工期间若遇物价上涨,只对钢材、水泥和骨料的价格进行调整,调整依据为工程造价管理部门公布的材料价格指数。
(2)F工作的新单价计算如下:
F工作的新单价=150×(30%+25%×130/105+35%×140/110+10%×120/100)元/m³=176.25元/m³。
5.4月份的拟完工程计划投资=[(4500/3)×120+(2200/2)×180+(2300/2)×100]元=493000元=49.3万元。
5月份的拟完工程计划投资=[(4500/3)×120+199.79×(1100+2000)/2+2000×200]元=889674.5元=88.97万元。(注:D工作持续时间延长1个月,应调整工作量并按新单价调整5月份的投资额)
6月份的拟完工程计划投资=2500×150元=375000元=37.5万元。
4月份施工单位的应得工程款额=[(4500/3)×120+199.79×(1100+2000)/2+(2300/2)×100]元=604674.5元=60.47万元。(注:D工作应调整工作量并按新单价支付进度款)
5月份施工单位的应得工程款额=[(4500/3)×120+199.79×(1100+2000)/2]元-489674.5元=48.97万元。(注:D工作应调整工作量并按新单价支付进度款)
6月份施工单位的应得工程款额=(2500×176.25+2000×200)元=840625元=84.06万元。(注:F
工作应按调整后单价支付进度款,G工作由于施工单位原因开始时间推迟1个月,但进度款的单价按原来执行,不做调整) align='center'/>
