2019年监理工程师《建设工程质量、投资、进度控制》押题密卷(六)
( 试卷总分:160 分 ; 共有2大题 ; 考试时间:180分钟 )
试卷说明
单选题 : 选项当中只有一个是正确的答案
多选题 : 每题的备选项中,有2个或2个以上符合题意,至少有1个错项,错选,本题不得分;少选,所选的每个选项得0.5分
本题考查的是非节奏流水施工的计算。用错位相减取大差法计算:
在差数列中取最大值5,则流水步距为5天。流水施工工期=5+(2+5+4+3)=19天。

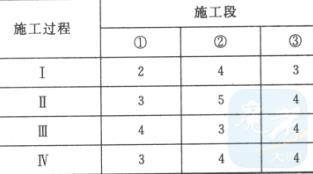

某分部工程由4个施工过程组成,分为3个施工段组织流水施工,其流水节拍(天)见下表。则流水施工工期为()天。
本题考查的是非节奏流水施工的计算。用错位相减取大差法计算

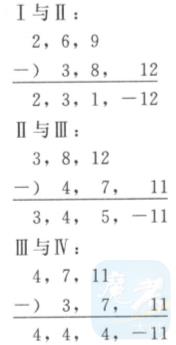

在差数列中取最大值求出流水步距。施工过程Ⅰ与Ⅱ之间的流水步距:KⅠ,Ⅱ=3天;施工过程Ⅱ与Ⅲ之间的流水步距:KⅡ,Ⅲ=5天;施工过程Ⅲ与Ⅳ之间的流水步距:KⅢ,Ⅳ=4天。流水施工工期=(3+5+4)+(3+4+4)=23天。

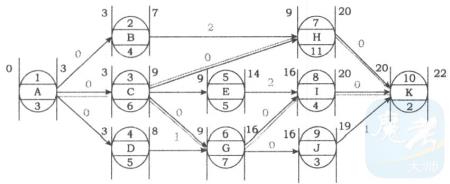

某工程单代号网络计划如下图所示,其关键线路有()条。

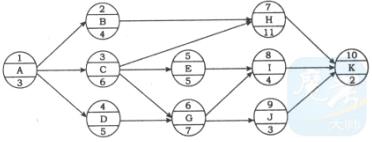

本题考查的是确定单代号网络计划的关键线路。通过单代号网络计划时间参数的计算,算出各个工作之间的时间间隔,从网络计划的终点节点开始,逆着箭线方向依次找出相邻两项工作之间时间间隔为零的线路就是关键线路。如下图所示:
