2019年造价工程师《建设工程造价管理》模拟自测(三)

( 试卷总分:100 分 ; 共有2大题 ; 考试时间:150分钟 )

试卷说明

单选题 : 选项当中只有一个是正确的答案

多选题 : 每题的备选项中,有2个或2个以上符合题意,至少有1个错项,错选,本题不得分;少选,所选的每个选项得0.5分

第1大题:单选题(共60分)

根按工期一成本同步分析法,造成工程项目实施中出现虚盈现象的原因是()。(1分)
【正确答案】 : B
【考生答案】 :   B
【得分】 : 1
【本题解析】 :
2019版教材P344。 工期成本同步分析法。成本控制与进度控制之间有着必然的同步关系。因为成本是伴随着工程进展而发生的。如果成本与进度不对应,说明工程项目进展中出现虚盈或虚亏的不正常现象。实际成本开支小于计划,实际施工进度落后计划实施中出现虚盈现象。

对于不同年份使用程度差别大的专业机械、设备,宜采用()计提折旧。(1分)
【正确答案】 : A
【考生答案】 :   A
【得分】 : 1
【本题解析】 :
2019版教材P346。 工作量法是指按照固定资产生产经营过程中所完成的工作量计提折旧的一种方法,是由平均年限法派生出来的一种方法。适用于各种时期使用程度不同的专业机械、设备。

某分部分项工程5月份拟完成工程量100m,实际完成160m,计划单价60元/m,实际单价48元/m。其费用相对偏差是()。(1分)
【正确答案】 : B
【考生答案】 :   B
【得分】 : 1
【本题解析】 :
2019版教材P357-P358。
本题考查的是费用偏差及其表示方法。
费用偏差可用绝对偏差来表示,也可以用相对偏差来表示,本题考查的是用相对偏差表示。
教材原文(公式6.4.35):
费用相对偏差=绝对偏差/费用计划值=(费用计划值-费用实际值)/费用计划值=(160×60-160×48)/(160×60)=(60-48)/60=0.20;选项B正确。

根据《标准施工招标文件》,下列关于材料和工程设备验收的说法,正确的是()。(1分)
【正确答案】 : D
【考生答案】 :   D
【得分】 : 1
【本题解析】 :

根据财政部、建设部关于印发《建设工程价款结算暂行办法》的通知(财建〔2004〕369号),单项工程竣工后,施工承包单位应按规定程序向建设单位递交竣工结算报告及完整的结算资料,建设单位针对5000万元以上的审查时限是()。(1分)
【正确答案】 : D
【考生答案】 :   D
【得分】 : 1
【本题解析】 :

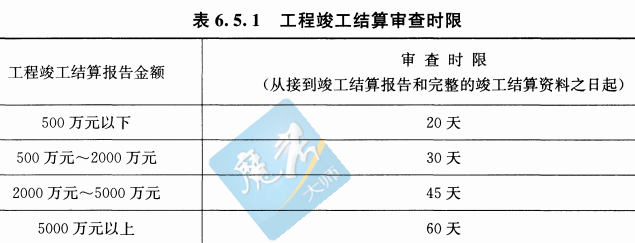

2019版教材P362。5000万元以上的审查时限为60天。

本大题共有 60 道小题 ,当前页: 12 / 12总页数首页上一页...101112下一页尾页
