某招标工程项目执行《建设工程工程量清单计价规范》(JZ500-2013),招标工程量清单中某分项工程的工程量为1500m3,施工中由于设计变更调增为1900m3,该分项工程最高投标限价综合单价为40元/m3,投标报价为47元/m3,则该分项工程的结算价为()元。(1分)
【正确答案】 : C
【考生答案】 :
【得分】 : 0
【本题解析】 :
工程量增加15%,1500×(1+15%)=1725,其增加部分的工程量的综合单价应该调低,40×(1+15%)=46元/m3,投标报价为47元/m3>46元/m3,新综合单价按照46元/m3计算。分项工程的结算价=1500×(1+15%)×47+(1900-1725)×46=89125。2019年版教材P240

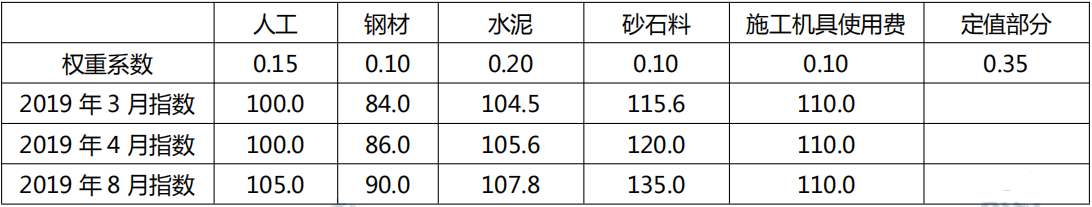

某市政工程投标截止日期为2019年4月20日,确定中标人后,工程于2019年6月1日开工。施工合同约定,工程价款结算时人工、钢材、水泥、砂石料及施工机具使用费采用价格指数法调差,各项权重系数及价格指数见下表。2019年8月,承包人当月完成清单子目价款2000万元,当月按已标价工程量清单价格确认的变更金额为200万元,则本工程2019年8月的价格调整金额为()万元。

(1分)
【正确答案】 : D
【考生答案】 :
【得分】 : 0
【本题解析】 :

(2000+200)×[(0.35+0.15×105.0/100.0+0.10×90.0/84.0+0.20×107.8/104.5+0.10×135.0/115.6+0.10×110.0/110.0)-1]=82.94。2019年版教材P241


关于工程索赔的相关论述,下列说法正确的是()。(1分)
【正确答案】 : C
【考生答案】 :
【得分】 : 0
【本题解析】 :
选项A错误,工程索赔是指在工程合同履行过程中,当事人一方因非己方的原因而遭受经济损失或工期延误,按照合同约定或法律规定,应由对方承担责任,而向对方提出工期和(或)费用补偿要求的行为。选项B错误,由于发包人原因导致分包人遭受经济损失,分包人不可直接向发包人提出索赔,选项D错误,由于不可抗力事件造成合同非正常终止,承包人可以向发包从提出索赔。2019年版教材P245

根据《标准施工招标文件》(2007年版)通用合同条款,下列引起承包人索赔的事件中,可以同时获得工期、费用和利润补偿的是()。(1分)
【正确答案】 : B
【考生答案】 :
【得分】 : 0
【本题解析】 :
发包人提供材料、工程设备不合格或迟延提供或变更交货地点可以索赔工期费用和利润。2019年版教材P247

某施工现场主导施工机械一台,由承包人租得。施工合同约定,当发生索赔事件时,该机械台班单价、租赁费分别按900元/台班、400元台班计:人工工资、窝工补贴分别按100元/工日、50元工日计:以人工费与机械费之和为基数的综合费率为30%。在施工过程中,发生如下事件:①出现异常恶劣天气导致工程停工2天,人员窝工20个工日;②因恶劣天气导致工程修复用工10个工日、主导机械1个台班。为此承包人可向发包人索赔的费用为()元。(1分)
【正确答案】 : B
【考生答案】 :
【得分】 : 0
【本题解析】 :
异常恶劣天气只索赔工期,(10×100+900)×(1+30%)=2470元。2019年版教材P249
